锚定目标再发力 奋力攻坚正当时——福州水司按计划完成飞凤山水厂二级泵房出水管改造工程
随着“攻坚120天”专项行动的持续推进,飞凤山水厂扩建及深度处理工程建设工作如火如荼地开展着。在完成项目主体结构施工后,12月9日,二级泵房出水管改造工程这个攻坚难点也如期顺利完成。
稳扎稳打 未雨绸缪

结合仓山片区供水现状,为最大限度降低飞凤山水厂停产接驳对市区供水压力的影响,福州市自来水有限公司多次召开二级泵房出水管实施方案研讨会,不断优化专项实施方案和供水调度方案,细化停水接驳各节点工序的工程量及计划施工时间,合理调配人员与设备等力量,最终明确二级泵房出水管改造工程分为三个阶段进行,各阶段停产作业计划施工时间均控制在3至5个小时内,且均安排在夜间片区供水低峰期实施。
上下联动 攻坚克难

11月23日,按照专项实施方案,在完成施工准备工作后,福州水司首先组织开展工程第一阶段作业——飞凤山水厂DN1400出厂干管加装盲板与吸水井联通闸维修施工。施工人员在不影响正常生产供水的前提下,提前关闭吸水井内连通闸门,最大限度降低东侧吸水井水位,对连通闸进行维修。
根据公司调度指令,飞凤山水厂于当日20点陆续关闭二泵机组、洪湾路市政管道相关阀门,开启杨周西路池水阀,尽可能排放飞凤山水厂出厂干管内的余水,为井内联通闸门创造有利条件。21点30分,施工人员拆除现状DN1400出水干管伸缩节,安装法兰盲板,同时,在周密的安全措施下,施工人员进入吸水井内,维修联通闸门。24日4点30分,连续奋战8个多小时后,施工人员完成了DN1400出厂管盲板加装;5点30分,施工人员完成吸水井联通闸门维修工作,以确保后续出水管停水接驳施工中对应的二泵机组能够实现切换组合。7点,飞凤山水厂二泵机组开机,管道冲洗合格后,恢复供水生产。第一阶段工程顺利完成,为后续的管道接驳工作打下了坚实的基础。

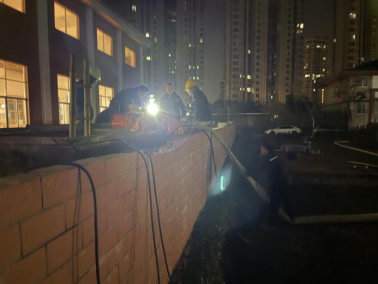

12月4日,在紧锣密鼓完成二泵4号、5号、6号机组出水管与新建DN1800出水干管连通施工,新建DN1800出水干管与现状DN1400出水干管焊接,以及东侧吸水井内5号、6号吸水喇叭管安装后,二级泵房出水管改造工程按计划进入第二阶段的停水施工。当晚20点,在西侧吸水井停用、东侧吸水井正常运行的情况下,二级泵房1号、2号在用机组以及机组前后检修闸阀开始关闭,施工人员在拆除现状DN1400出水干管阀门、安装法兰盲板的同时,切割新建DN1800干管与现状DN1400干管连通口,进行焊缝加强、防腐,完成新旧管道连接。12月5日凌晨3点40分,新出水主干管改道接驳完成;6点10分,水厂恢复正常生产供水。
根据计划安排,福州水司组织各相关单位马不停蹄地完成西侧吸水井内3号吸水喇叭管安装,完成1号、2号、3号二泵机组出水管与新建DN1800干管焊接,于12月8日组织进行二级泵房出水管改造第三阶段的停水施工。当晚19点45分,二级泵房关闭在用机组,对二泵2号、3号机组出水管与新建DN1800出水干管开展切割连通作业。12月9日凌晨1点50分,恢复1号吸水井进水阀的使用,并对机组及管道进行冲洗;凌晨3点,二级泵房出水管接驳工程提前结束;早上6点30分,管道冲洗合格后,飞凤山水厂正式恢复生产供水。
隆冬深夜的飞凤山水厂施工现场热火朝天,经过连日来的昼夜奋战,飞凤山水厂二级泵房出水管改造工程画下了圆满句点。
统筹推进 持续发力
为推进飞凤山水厂扩建及深度处理工程的建设, 福州水司发挥“敢打硬仗、敢啃硬骨头”的攻坚精神,倒排工期,挂图作战,精心组织,合理把握进度,平稳有序地推进项目实施。

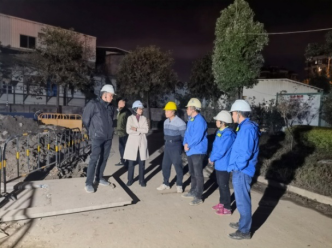

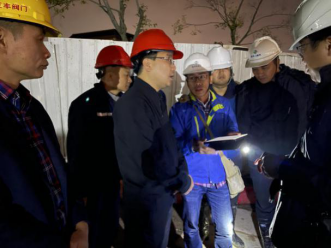

项目施工期间,福州水司党委书记、董事长魏忠庆,总经理杜朝丹,党委副书记郑文芳,副总经理郑仰钦,副总经理陈志宏等领导多次赴现场,靠前指挥,对工程实施做出整体部署,对施工各项准备工作进行指导和协调,对停水接驳、供水调度等措施提出实质性意见,为顺利完成二级泵房出厂管改造,如期恢复飞凤山水厂正常供水提供有力保障,确保了整个实施过程未对片区内供水产生影响。接下来,在二级泵房出水管改造完成的基础上,福州水司还将继续加班加点,抢抓进度,完成飞凤山水厂扩建及深度处理工程各项施工任务。
任彦 叶承武 施海/文图
