打通管线断点,保障仓山南片区供水——工程公司完成洪湾南路延伸段给水管道接驳工程
受原福州市城乡建总集团委托,福州市水务工程有限责任公司承接了仓山区洪湾南路延伸段给水管道接驳工程。该项目为洪湾南路道路改造工程新设DN1000主体管道与飞凤山水厂DN1000出厂干管接驳工程,涉及DN1000、DN400、DN300钢管等6个接驳点。2022年1月16日上午,工程公司顺利完成所有点位的接驳施工,打通管线断点,保障了仓山南片区供水安全。

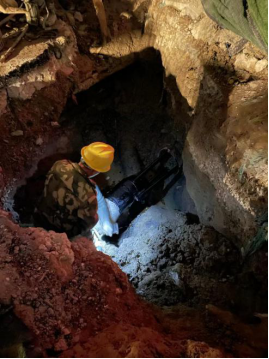

经过多次周密的现场勘察、前期探挖与材料准备,工程公司于2021年12月27日进场,进行DN1000干管接驳点开挖,期间对外部施工管线进行排查、结构核准等工作,并定于12月30日22时至12月31日12时停水,实施新旧管接驳工作。30日20时,项目组施工人员提前运输预制钢制三通、甲管、套筒等管材以及发电机、动力站等设备至接水现场,期间做好检查准备工作,保证管材尺寸合格、设备运行正常,并着手安装甲管与插入式流量计。

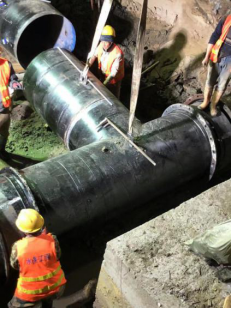

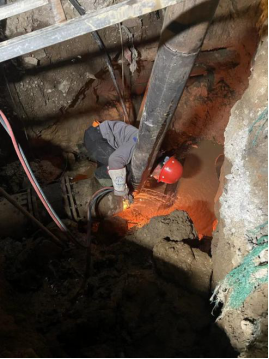

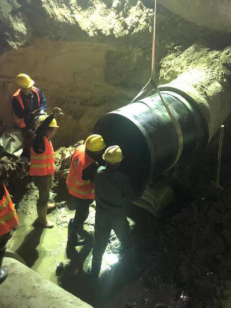

22时关阀停水,项目组在停水范围内的泄水井排水降压后,立即进行原管断管、基坑水抽排、原管拆除工作,随后吊装钢制三通,分别开展套筒锁紧与电焊对接。寒冬深夜,气温骤降,一线施工人员抵御住严寒的挑战,准确地统筹把控现场施工,保证各工序环环相扣、有条不紊地进行。经过7小时的通力合作、连续奋战,于31日清晨6时完成DN1000干管接驳并顺利通水,比原定时间提前6个小时。


完成DN1000干管接驳后,工程公司持续待命,在外部单位完成施工内容后,于2022年1月15日22时组织开展支管接驳。由于支管5个接驳点相距较远,项目组明确分工、全面规划,福湾小学和东岭路洪湾路口两个点位同时并接,保障接水工作高质保量完成。1月16日上午9时,支管顺利接驳并通水,比规定时间提前了12个小时,保障了仓山南片区供水安全。
