抗疫不停歇 提速保供水——工程公司完成新店外环与泉头路网B路给水管道建设工程

2022-04-07 5

近日,由福州市水务工程有限责任公司承建的新店外环与泉头路网B路给水管道建设工程顺利完工。工程西侧连接新店外环,东侧连接泉头路网,共铺设DN300埋地管和DN400过桥管约160米。新建管道联通启用后,将全段替换现有临时塑料管道,直接供水至绿城柳岸晓风、五四理想城两个小区,进一步提升住户的用水品质。

抗疫不停歇 提速保供水——工程公司完成新店外环与泉头路网B路给水管道建设工程150.png抗疫不停歇 提速保供水——工程公司完成新店外环与泉头路网B路给水管道建设工程151.png

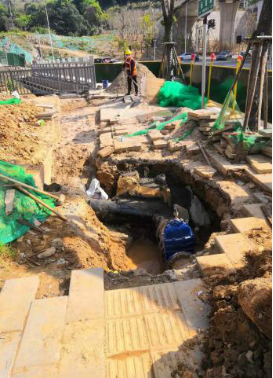

2月28日承接任务后,工程公司工程一部、市自来水公司营管部及道路建设方市城乡建总公司深入现场勘查,探明燃气管线位置和周边管线走向,进一步探讨过桥管施工方案。工程公司利用RTK测量仪器和水准仪,提前进行准确放样、测定标高,确定了挂管和过街管的施工方案,同时确认东西两侧现状管道预留口位置,以便新旧管顺利对接。

抗疫不停歇 提速保供水——工程公司完成新店外环与泉头路网B路给水管道建设工程308.png

待管材、配件就位后,为降低对交通的影响,3月11日夜间9时,工程公司破路施工,下管后立即回填,过街埋管完成后随即展开过桥管吊装工作,确保道路交通畅通。后续施工期间,正值福建省内突发疫情,工程公司严格遵照防疫要求,时刻保持警惕、加强防御,要求施工人员核酸检测、佩戴口罩、测量体温、强化消杀,并同步更新每日施工台账。

抗疫不停歇 提速保供水——工程公司完成新店外环与泉头路网B路给水管道建设工程467.png

抗疫不停歇,提速保供水。3月19日上午8时30分,施工队伍进行停水作业。施工人员预先连接东侧接水点与新建泉头B路管道,随后连接西侧接水点与新店外环路人行道上的DN300预留管。由于该段管道为增压管,停水阀门关闭后,施工人员打开泄水井泄水并立即抽排余水。而后,施工人员娴熟地完成了管道割接、安放阀门、对接弯头等一系列工序,于当日下午15时顺利接通管道,进一步完善了片区水网,将安全、流畅、稳定的水源送入家家户户。
