全力!全速!全情!一组数字凝聚工程匠心——工程公司高质量完成象山隧道拓宽改造工程配套建设
眼下,福州市缓堵硬件工程——象山隧道拓宽改造工程地面建设正酣,全城瞩目。与此同时,在聚光灯外有这样一群人,他们历经了桃花开、蝉始鸣、雁南飞、冰霜凝,在四季的更替中步履坚定,朝“提高效率、提升效能、提增效益”的目标进军,向“深学争优、敢为争先、实干争效”的方向迈进,历时400余天完成配套给水管道迁改项目。
项目尾声,负责人叶驰在朋友圈发布“磕磕绊绊,终于贯通”的动态,获赞近百。所有人都沉浸在管道贯通的喜悦之中,或许只有他才能在喜悦之外切身体会到这8个字沉甸甸的分量。
“174页”施工日志
在叶驰看来,工程也是一个生命体,每个桩号都有生动的注解,每个数据都有鲜活的气息,每个节点都有成长的足记。施工日志里的点滴记录就像拼图的方块,将其有序拼接便是一张工程建设的全景图。
他与“传帮带”徒弟方景麟坚持把施工日志贯穿工程建设全过程,详细记录了各施工点位的每日进展情况。“我们以此对比施工进度和既定节点,判断工期是超前还是滞后。通过每日计划及时调整滞后工序,保证各施工点位进行正常的流水性作业。”叶驰说,“同时,我们还要保证各施工点位互不干扰,因此施工日志也为项目综合性调度提供了有效依据,便于我们及时跟踪关键节点的推进情况。”
行之苟有恒,久久自芬芳。自2022年7月6日开工以来,叶驰与方景麟日复一日写下足足174页的施工日志,字里行间记录着整个班组日夜兼程的奋斗写照,这也成为公司今后案例分析、经验分享的生动教材。


“2个”巨型竖井
建设期间,两栋形似土楼的建筑拔地而起。在工程的维度里,作为始发端放置顶管设备并开展顶管施工的竖井称之为工作井,作为终端接收顶管的竖井称之为接收井。前者位于左海公园西侧停车场,后者位于梅峰支路与二环路交叉路口。
工作井设计内径8米、外径9.3米,施工人员拆除苗木景观后,清除或改建基坑内障碍物,并在工作井中心点放样。“根据前期排查,顶管穿越路线地下情况错综复杂,所以,工作井位置是否在初定轴线,是顶管能否安全顶进的基础。”叶驰说。
时值夏季,灼热的阳光倾泻而下,在施工人员的皮肤上汹涌奔腾,项圈脖、熊猫手是那个滚烫的盛夏留给他们的勋章。更有甚者晒伤爆皮,齁咸的汗水一次次流经皲裂的痛处,他们无暇擦拭,坚持完成钢筋绑扎、模板支护等工序。叶驰回忆道:“每节井壁为一个施工段,连做两节后,我们采用勾机吊装下沉,同步清理刃脚下方土方,减少井壁周围土体的支撑力,使井壁顺利下沉。”

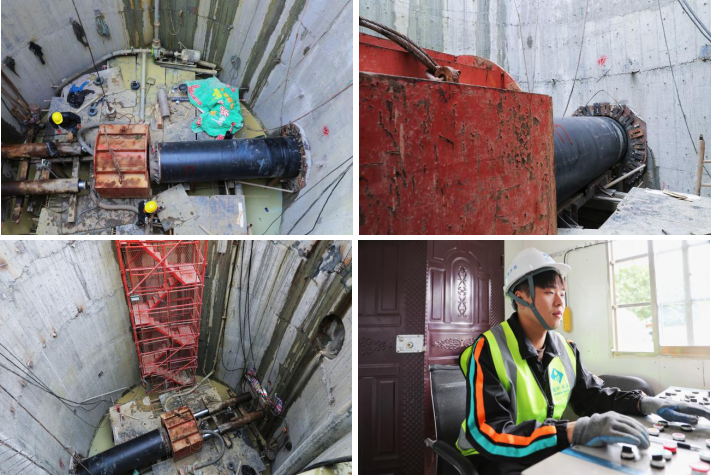

“110米”顶管工艺
井壁下沉后,DN1000给水管的110米“地下穿越之行”便按下了启动键,它将“悄无声息”横跨二环路高架桥,在市民的视野之外完成迁改。“这次穿越的土层主要为硬质粘性土,必须控制好进出水量,防止前方土体结块堵塞刀盘孔,同时因为高架桥下存在建筑支墩,所以泥浆减阻与空洞填充也是极为重要的。”叶驰说,“可以说这次顶进只许成功,不容失败。”
项目组成员在“大考”面前屏息沉淀,有条不紊地一再细化各项应急处置措施,同时协调技术人员不断优化设备性能——改装刀具形式,创新组合了中心刀盘、撕裂刀、贝壳刀;加入减粘功效的试剂,减少渣土的聚集粘结;调整刀盘的开孔率,帮助提升顶管的掘进性能。管道顶进过程中,技术人员实时监控施工参数,及时调整数值偏差,确保机头沿着设定轴线安全顶进。
叶驰每日沿着工作井里的红色钢制阶梯爬上爬下,细致观察顶管每一厘米的进度,日复一日,风雨无阻。今年2月17日,隐藏在地下旋转了55个日夜的钻头,终于冲破泥障,重见天日。


“1050米”极限接驳
在非开挖顶管施工的主基调下,多点接驳的伴奏曲也从未停歇。梅峰支路作为重要交通路段,来往车辆川流不息,高峰时段更是行进缓慢。“除了顶管,其他管道主要沿着梅峰支路敷设,总长1050米,这就需要我们在通行条件与开槽施工之间寻求平衡。”叶驰说。

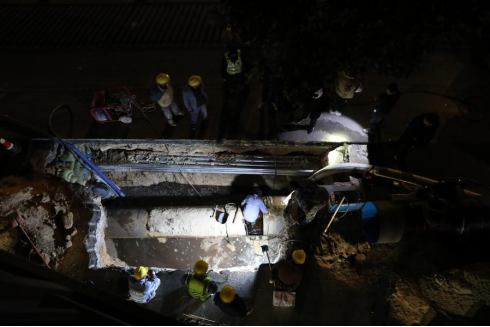

经多方协商,项目组成员决定将主体部分划分为5个施工段敷设,所有连接段均于夜间半幅过街施工。同时,为配合主体工程建设要求,每次接驳必须在8小时内完工,于次日清晨6时恢复交通条件。施工人员星夜“赶考”,在一次次极限操作中稳中求进,最终耗时7个多月,逐步连接梅峰支路至马坑支路段DN1000主管。“10月底福州市暴发了疫情,但我们的施工班组积极主动抢抓窗口期,尽最大努力追赶进度。”叶驰说。
项目组成员把每一份匠心融入每一个深夜,以奋斗者的姿态全力全速全情于今年4月高质量完成象山隧道拓宽改造工程配套建设。
范燕萍 叶驰/文
范燕萍 方景麟/图
