排水公司城中村污水围截项目白马河公园污水干管施工纪实

2020-09-01 4

随着我市西湖周边及上游铜盘河、屏西河截污工程的完善,通湖路-津泰路-六一路污水干管处于高液位运行,已无法满足日益增加的污水容量需求。为确保西湖周边、通湖路周边以及三坊七巷污水能够顺畅地输送至污水厂进行处理,福州市城市排水有限公司负责建设的福州市洋里污水处理厂厂外管网三期工程——城中村污水围截项目(江北片区),需在白马河公园片区新建一根长约0.6公里DN1800污水快速干管,将原输送至洋里厂的污水通过黎明泵站转输至祥坂厂进行处理。

多方协调  通力协作

因该段污水干管施工需穿过白马河公园为保障公园景观不受影响,且施工能顺利进行,公司项目负责人与设计、公园管理处、市园林局等相关人员多次到现场踏勘,不断优化施工方案,确保对景观破坏降到最低。其中BM2#井施工位置需在白马北路边修一条施工便道,与交警部门进行多次沟通协调后,避免了交通拥堵现象的出现。BM3#、BM4#井施工时,所涉及到的借地、渣土运输、绿化移植、夜间施工等问题,在与市城管委、市建设局、市效能办、ppp项目施工方等部门多次协调配合下均得以解决。同时,公司项目负责人及时督促施工单位在施工期间合理安排工程车辆进出场时间,做好安全文明及交通疏导工作。在各方积极配合协作下,该项目于2019年7月顺利进场施工。

勇于挑战 攻坚克难

施工顶管地处位置原为山体,地质可能存在岩层,对施工造成一定难度,经再一次补勘后,发现该段顶管地质为强风化-弱风化岩层,BM3#~BM4-1#段顶管所处地质以中风化花岗岩为主,长度约80米。

原设计采用泥水平衡顶管机顶进,只需一周就能完工,因遇岩层无法按原设计方案顶进,如采用机械岩石顶管工艺则费用太高。公司项目技术团队经方案对比研究讨论后,决定采用人工清障顶管工艺,该方案可最大程度缩短工期,节省工程开支。此外,在清障施工进程中,原采用风钻炮机对岩石破除施工,掘进速度平均每天20cm左右,进展较为缓慢。为加快整体施工进度,在多方技术探讨后改为采用水磨钻进行施工,每天掘进速度平均提升为30cm左右。

该项目施工临近去年春节,为不影响春节期间市民游览白马河公园,各参建方争分夺秒,加大了比平时多一倍的人材机投入,工作面从单向掘进改为双向掘进,大大加快了整体施工进度,2019年11月完成部分工作井和顶管施工。

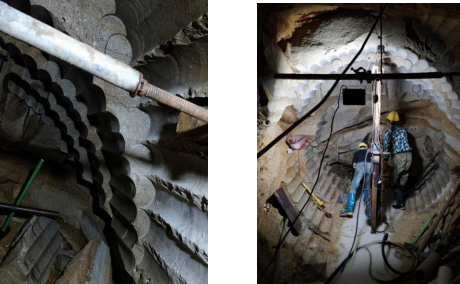

C:UsersAdministratorDownloads‚0-08-28魏默然8.27政务新闻电子信息发布申请.整理后‚0-08-28魏默然8.27政务新闻电子信息发布申请\u6392水公司城中村污水围截项目白马河公园污水干管施工纪实\u6392水公司城中村污水围截项目白马河公园污水干管施工纪实981.png

当大家都认为难题已攻克,可顺利推进工程实施时,在孤石掘进完成后又遭遇旧井结构物。公司技术团队立即组织讨论查实,调取相关工程资料初步判断此处障碍物为现状沉井刃脚。在确保探挖过程不会影响现状沉井底板的前提下先采用风镐机破除混凝土结构,再采用切割机对钢筋进行切除。目前该处钢筋混凝土障碍物已可顺利通过,全程剩余25米未完成施工,计划在2020年国庆前完成顶管施工。

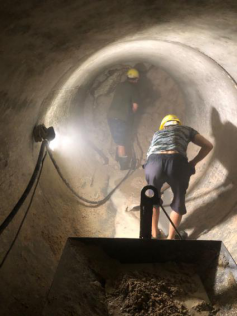

 C:UsersAdministratorDownloads‚0-08-28魏默然8.27政务新闻电子信息发布申请.整理后‚0-08-28魏默然8.27政务新闻电子信息发布申请\u6392水公司城中村污水围截项目白马河公园污水干管施工纪实\u6392水公司城中村污水围截项目白马河公园污水干管施工纪实1165.png
