多方协调赶进度 项目推进保成效——洋里污水处理厂厂外管网三期工程第12标段项目持续推进
2022-01-12
5
为解决工业路中防万宝下穿通道建设阻断白马南路污水管道,白马河截污管道及白马南路周边区域、河下街范围内无污水主干管等问题,福州市城市排水有限公司承建的洋里污水处理厂厂外管网三期工程第12标段项目,计划从八一七南路至国货路段、河下街-白马南路-学军路路段铺设大口径污水干管,管道长度约3.1公里,采用顶管施工工艺,共计开挖13处基坑进行施工。项目建设完成后,将补齐白马路、河下街片区的污水收集设施短板,进一步提升城区污水处理系统收集、处理效能。

该标段作为旧城区新建污水管网项目,建设过程中需克服管线单位多、施工场地小、交通压力大等诸多问题。根据属地划分,排水公司立即组织台江分公司技术骨干成立项目小组,主动对接市城市管理委员会、市政工程中心、市园林中心、市公安局交通警察支队、福州地铁集团等涉及项目建设的20多家单位,加快推进项目审批,做好前期准备工作。为保证工程建设效率,项目小组以工程计划倒排施工工期,以时间节点为目标,实施精细化管理,推动建设工作顺利开展。

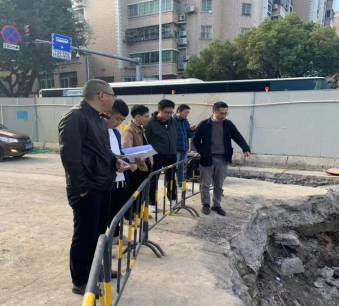

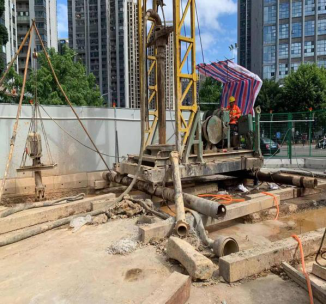

在公司领导的全力支持与项目小组全员的不懈努力下,洋里污水处理厂厂外管网三期工程第12标段项目持续稳步推进,截至12月中旬,项目全线交通导改方案均已批复;沿线地铁、桥梁安全评估全部完成;共计移植苗木31株、绿地320平方米;位于工人文化宫口、吉祥山、国货路、白马路、延平路、学军路、浦东路的7口开挖支护井已展开围挡施工;项目已完成投资额718.4万元,力争在春节前完成白马路至学军路段顶管施工。
柳建炜/文图
